명지지구

Myeongji Area

명지지구

국제업무 신도시 및 외국인 정주환경 조성

소개

  • 사업기간 : 2003∼2023
  • 규모 : 6,398 천㎡
  • 사업시행자 : 한국토지주택공사
  • 수용인구 : 83,583명
  • 사업비 : 3조 3,511억원 (조성비 : 12,603, 보상비 : 18,626, 기타 : 2,282)

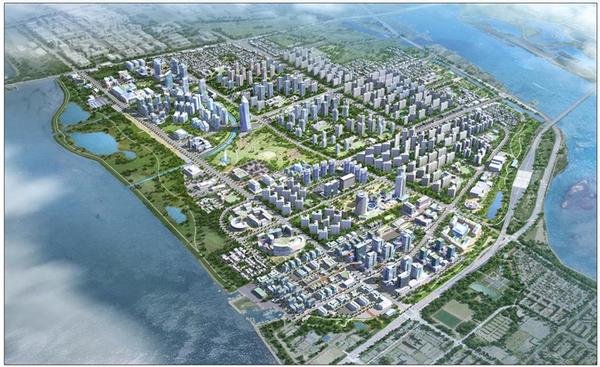

명지지구 조감도


개발방향

  • 국제업무시설, 외국교육기관.의료기관, 호텔, 컨벤션, 생태공원 조성으로 동북아 중심 국제업무신도시 건설
  • 국제업무․해사업 종사자 및 외국인 들의 쾌적한 정주공간 확보

추진현황

  • '03.10. : 지구지정 및 개발계획 승인(재정경제부)
  • '08.12. : 실시계획승인(지식 경제부)
  • '10.07. : 1~5공구 착공
  • '16.02. : 1-1단계 준공
  • '17.10. : 1-2단계 준공
  • '18.11. : 개발계획 변경
  • '19.  7. : 실시계획승인(1·2단계 통합)
  • '19.12. : 실시계획승인(제13차)
  • '20.  9. : 개발계획변경(제15차)
  • '20.  9. : 기반시설 조성공사 추진(공정 65%)


향후계획

  • ‘20. 하반기 : 개발계획 변경
  • ‘23. 06. : 2단계 준공(사업완료)
